Vasbeton monolit lemezalappal típusok és a telepítési folyamat
Azok, akik fognak kezdeni épület egy vidéki házban, vagy garázs, meg kell szem előtt tartani, hogy az okok azok is nagyon változatos. Monolit vasbeton födém - a legegyszerűbb pénzügyi modell egy alacsony költségű építőiparban a bázis. Ez magában foglalja a teljes terület a épített létesítmények. Tegyünk egy monolit födém az építési garázsok, kis tégla, fa épületek, amelyek egyetlen szót.

Az alap a monolit betonozott sokoldalú, erős, hosszú élettartamú. Nem befolyásolja az éghajlati viszonyok, a folyamatok a talajban előforduló, nem ad a csapadék, és ezért használható a különböző talajtípusok.
Mi az?
Vasbeton alapot lemezeket kiöntjük építőiparban a cement-homok keveréket, amely tele van ugyanabban a síkban. Az ilyen alapítványok elfoglalja a teljes terület a épített létesítmények. Első pillantásra úgy tűnik, hogy a kívánt mennyiségű oldatot verem nem gazdaságos, azonban az erejét a kapott szerkezet igazolja fogyóeszközök. Mint más építőelemek, monolit vasbeton alapot vannak előnyei és hátrányai.
előnyök
- képes telepíteni bármilyen alapon miatt a meglévő úszó platform, amely kiküszöböli az esetleges talaj mozgása, miközben nem okoz kárt a struktúrákat;
- kezelése során a monolit födém lehet telepíteni padlófűtés, amely megmenti a kiegészítő fűtésre;
- rendkívül ellenálló a nagy terhelések, és ellenáll a különböző jármű tömegének;
- építmények monolit vasbeton födém, nem alkalmasak nagy fekvő talajvíz;
- ha dolgozik, a szilárd alapot a vasbeton nem okoz nehézséget, ezért a telepítés elvégezhető saját;
- Ez nem igényel további munkát a padlóról, és amint lehetőségük lépjen a befejező munkák;
- költségmegtakarítás építése miatt a hosszú élettartam, amely nem igényel folyamatos karbantartást;
- nincs szükség ásni mély árkok, azáltal, hogy a lemezek egyenletesen oszlatja el a terhelést a földön;
- monolit födémek saját szilárdsága és megbízhatósága;
- Ez úgy működik, akadályt behatolása ellen rovarok vagy rágcsálók a szobába keresztül a padlón.
hiányosságokat

- Telepítés korlátozások. Amikor dolgozik a szilárd alapot a vasbeton figyelembe kell venni a levegő hőmérséklete, ami nem süllyed tizenöt Celsius fok. Így a rakodási megoldást kell tenni a meleg évszak, amikor a keverék, így a várt eredményt, és nem csökkenti a tartósságot és az erőt.
- A kezdeti anyagköltség kerül drága, de néhány év után, ez a hiányosság lesz érezhető a hátsó oldalon.
Monolit vasbeton födémek vannak osztva a következő típusokat. Az alkalmazástól függően építéséhez használt:
A lemezeket is sima és bordás.
Tűzhely lakás - népszerű alaptípus nem tartalmaz semmilyen további kiemelkedések és alakja egy lapos talp. Használja lapos lemezek emeleten lakó- és középületek, amely vállalja az elosztott terhelés az egész bázis területén. Tedd tál betonhabarccsal és megerősítése háló. A megkülönböztető jellemzője a sík lapok magas színvonalú, az erő és a tartósság.
A lemezeket egy bordás szerkezetű építéséhez használt tartószerkezetek vagy más ipari üzemek. Bordás lemezek különböznek a kis vastagsága és a lehetőségét, hogy a tartólemezek a képességét, a bordák a termék. Plate borda megerősíti az épített szerkezetek, hanem bonyolítja az építési folyamat. Kézzel írt bordás lemezalappal konstrukció további árokásás. Üregek között kialakított relief ívek öntött kavics és homok.
A telepítési folyamat

Beállítása a monolit bázis, a következő eszközök és anyagok:
- vibrátorral tömörítésére betonhabarccsal;
- kanalak;
- keverő oldatos vagy keverőben;
- lapát;
- épület szinten;
- kötél;
- csapok;
- fa deszka az építőiparban a zsaluzat;
- erősítő háló;
- homok;
- cement;
- kavics;
- a víz.
A telepítési folyamat a következő lépéseket tartalmazza:
- a választott helyszín szereléséhez alapítványok;
- Paraméterszámító részt, és kijelöli a megerősítés;
- végezzen geológiai keresztmetszete a talaj;
- kiszámítja a méretei a jövő építése;
- feltárás végezzük;
- állapított homok és kavics ágy;
- ha szükséges vízszigetelés verem;

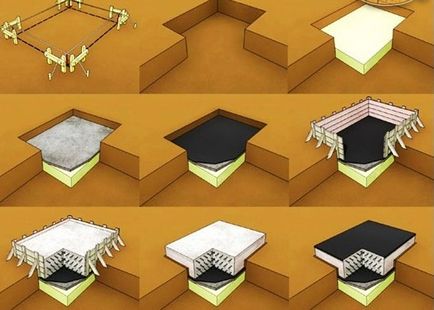

- A zsaluzat van beállítva;
- erősítő szerkezetek erősítő háló;
- Betonozás végezzük;

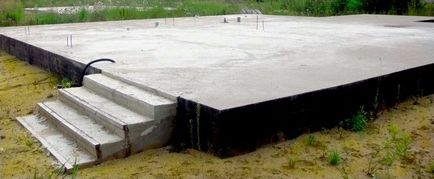

- injektált szabadságot, amíg megszárad, 28 napig.
edzés
Szerelése vasbeton monolit födém elkészítésével kezdődik az alap. Ehhez meg kell, hogy megszabaduljon a növény, így eltávolítja a termőtalaj a növény gyökereit. További söpör és más extra elemek megakadályozzák a munkafolyamatot.
A tisztítást építkezés jelölést hordozza a jövő építése és ásni egy árkot. Pit kell ásni szintre műszereket és szintező anyagok, amelyek célja a homok és kavics. Belövése után a mélyülő homok-sóder párna. előkészíti anyagok zsaluzat telepítés, szóló, egy erősítő rács és habarcs.
terület elszámolási szolgáltatásokat
Works telepítés egy alaplemez kezdődik az elszámolási a helyszínen. Ehhez eltávolítja a talaj felső rétege, amely tartalmazza a növényzet és a gyökerek. Eltávolításához egy ilyen réteg lehet egy buldózer. Attól függően, hogy a talaj tulajdonságait, a javasolt építési súlya, a vastagsága a monolitikus hordozó lehet a 15 cm-től 40 A mérési szakasz meg kell tisztítani a törmeléket és extra eszközöket és anyagokat. Nyilvántartást kell hajtani egy helyen közel az építkezés úgy, hogy ne zavarja a további munkához, és ugyanabban az időben volt kéznél.
Az előkészítés után a helyszínen kezdi meg a jelölést. Számlálást eltömődött kampókat amelyeket egymással kötélen. Amikor jelölés rész fontos betartani sík a fél és a központi átkelőhelyeken amelyek ellenőrzik mindkét kézzel és szintező.
webhely létrehozása

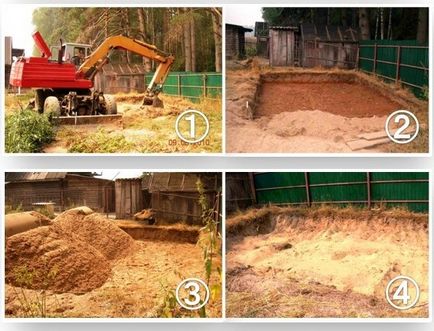

Miután az épület sok van jelölve, és a tisztított, kezdve, hogy létrehozza a helyszínen építési gödör. Ásni egy pit tizenöt centiméter mélység és az alján egy réteg öntött homok és kavics, amely egy párna. Zúzott kiválasztott középső frakciót, öntött őket Nyomtatásos alján, és egy darab fa. törmelék réteg borítja homok és öntözni. A homok gondosan kell tömöríteni. Ezután sorban a felületén az épület legfelső szintjét, amíg nem tűnik el torzítást.
zsaluzat eszköz
Lefektetése után az ágy kavics és homok kezdeni összeszerelése egy fa zsaluzat. Használja deszkából, amelyek meghatározzák a szög és rögzítse a csavarokkal. Rendszeresen ellenőrizze a horizontality szerkezet egy vízmérték segítségével.
munkafolyamat

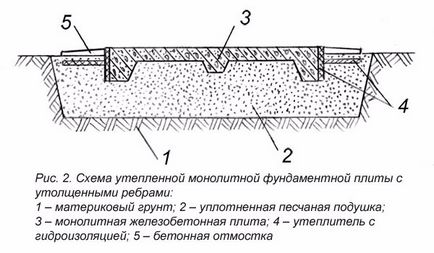

A folyamatot a monolit vasbeton alapot tartalmaz munkája szóló, a vízszigetelés, erősítő háló, ami növeli az erőt a bázis, és töltse ki megoldást. Ha szükséges útburkoló hőszigetelő réteg polisztirol.
vízszigetelés
Mielőtt az épületek építése és szerkezetek ajánlott szigetelni azokat a nedvesség, ami hátrányosan érinti időtartamát építőipari szolgáltatások és minőségi jellemzői. Vegyük vízszigetelő és tetőfedő anyag paszta csíkok a falakon és a felület a szerkezet. Vízszigetelő kell elvégezni két rétegben, ahol a szalag lefektetése tetőfedő anyag átfedések.
megerősítés
A telepítés után a zsaluzat és vízszigetelés kezdeni szóló megerősítése. Monolit födém megerősítés háló a két csoport. Acélrudak egymáshoz hegesztőgép vagy kötés vezetéket. A burkolatban vezetni egy erősítő szerkezet a kívánt mélységben, és köti őket a tetején a hosszanti vonal a dróthálót.
Betonozás az alapjait kell állandóan. Beton használunk, grade 250. Az elkészített betonhabarcsot keresztül tápláljuk a vályú a kezdeti távolabbi éle a lemez, fokozatosan halad a szomszéd. Betonozás közben megoldás tömörítjük, akkor megszabadulni a légbuborékok, és betonhabarccsal magas szilárdsági jellemzőkkel. A betonkeverék történhet személyesen, de ez több időt és erőfeszítést. Miután az oldat határozza meg kell optimális feltételeket megszilárdulása.
következtetés
Használata monolit vasbeton fontos az építőiparban földszintes házak, garázsok és egyéb szerkezetek egy kis területen a puha talajban. Szerelési monolit lemez jelenti kitöltésével a teljes alapot terület, ami növeli a tartósságát és megbízhatóságát építményeket.
Annak ellenére, hogy a magas építési költség, a komplexitás annak építése nem fordul elő.
